產業發展 交通先行 橋科及楠梓產業園區交通路網持續建設
2024/05/02 12:21:59文/記者 賴君欣交通是產業發展的重要條件,配合南台灣半導體S廊帶日漸成形,顧及產業未來的發展,位居樞紐位置的橋頭科學園區及楠梓產業園區,為了吸引廠商進駐及園區發展初期順利營運,高雄市針對兩園區規劃了完善交通路網計畫,並與中央分工合作,預計自今年起,各交通建設將陸續完成。

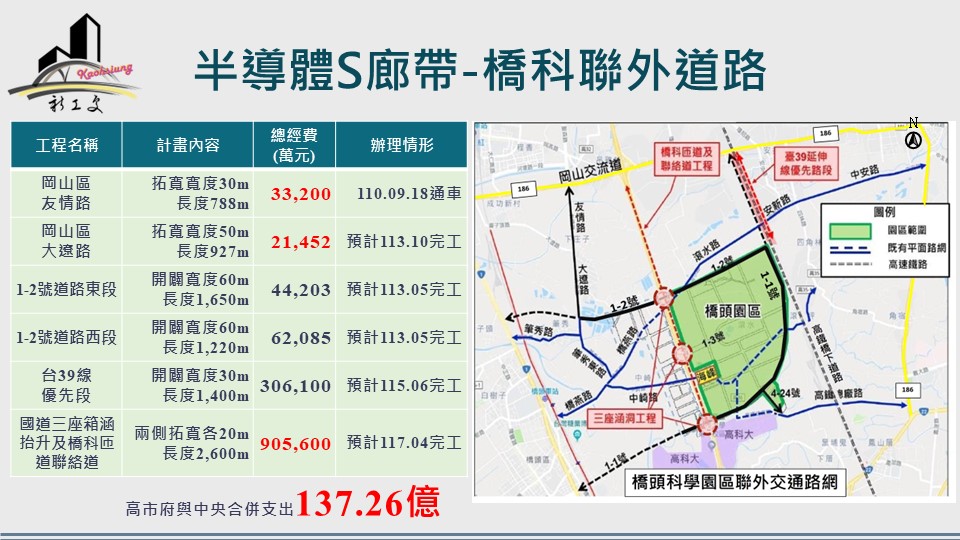

↑圖說:橋頭科學園區交通路網建設內容(圖片來源:高雄市工務局提供)
高雄市工務局長楊欽富表示,橋科園區三條東西向之1-2號、1-3號及1-1號道路,與三條南北向之省道台一線、國道一號及台39線延伸線構成「三橫三豎」路網,其中1-2號道路由高市府新工處代辦規劃設計施工,將於今年5月通車,其西側連接即將於今年10月完成全線拓寬的大遼路及友情路,將為橋科園區營運初期主要的交通動線,1-3號及1-1號道路工程併入橋科區段徵收公共工程由內政部國土署施作,預計於114年底完成。同時市府及交通部分別辦理台39(高鐵橋下)延伸線優先段及國道橋涵抬升暨增設橋科匝道聯絡道工程,分別預計於115年6月及117年底完工。橋科園區交通路網建設為市府重大工程之一,在中央與地方一起合作投入總經費137.26億元,完工後將可完善橋科園區廠商便利的人流物流運輸動線及品質。

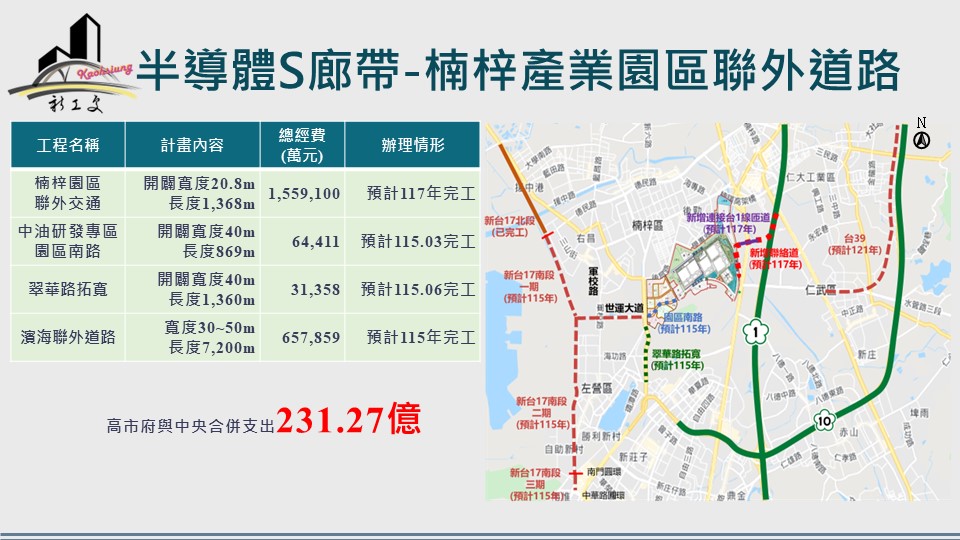

↑圖說:橋頭科學園區交通路網建設內容(圖片來源:高雄市工務局提供)
楠梓產業園區在中油高煉廠轉型及台積電進駐後,高市府除了代辦中油園區南路開闢工程,並積極辦理翠華路拓寬工程及濱海聯外道路南段工程(新台十七線)外,同時與中央南科管理局合作向中央提案增設園區聯絡道計畫,中央與地方一起合作投入總經費231.27億元,目前中油園區南路開闢工程、翠華路拓寬工程及濱海聯外道路南段第一期工程刻正積極施工,預計於115年竣工通車,園區聯絡道工程建設計畫於今年已獲行政院核定,預計於117年完成。未來楠梓科學園區人流及物流的運輸更加便利。隨著橋科及楠梓產業園區產業發展,北高雄交通建設將可便利產業對外之交通和運輸,帶動周邊社區蓬勃發展。
